Le projet Kiniero de Robex en bonne voie pour une première coulée d’or au quatrième trimestre

FAITS MARQUANTS :

  • La construction du projet aurifère Kiniero de Robex, en Guinée, suit le calendrier et le budget prévus. La première coulée d’or est prévue pour le quatrième trimestre de l’année civile 2025.
  • Aucun accident du travail n’a été signalé à ce jour.
  • La phase 1 du forage de contrôle de la teneur à Mansounia a démarré le 18 mars 2025, avec 24 287 m forés au 30 avril 2025.
  • Le contrat SMC (structure, mécanique et canalisations) de l’usine de traitement a été attribué, et la mobilisation a démarré.
  • Les quatre premiers moteurs et générateurs de la centrale ont été testés avec succès et seront expédiés début juin. Les quatre moteurs restants de la centrale électrique devraient être testés à la mi-juin.
  • Les livraisons d’équipements mécaniques, de tuyauterie et de matériel électrique restent dans les délais.
  • Le remblayage de la plateforme ROM est presque terminé.
  • Le coulage de la dalle suspendue de la chambre de récupération est prévu pour fin mai. Il s’agira de la dernière coulée de béton majeure. Le béton de l’usine de traitement est achevé à 93 %.
  • La production de l’acier de construction et de la tôlerie est avancée à 74 % et 83 % respectivement, avec sept expéditions d’acier de construction et deux expéditions de tôlerie en transit vers Kiniero. Les structures des réservoirs sur le terrain sont avancées à 56 %.
  • L’élaboration de la phase 1A de la base de l’installation de stockage de résidus miniers (ISRM) est presque achevée avec 450 000 m² de revêtement sur 800 000 m² placés. La construction du remblai principal a commencé et progresse bien.
  • Le contrat pour l’alimentation en carburant a été attribué et la construction de l’installation de stockage de combustible a démarré.
  • Le contrat d’installation du broyeur a été attribué et les travaux sur site devraient commencer au début du mois de juin.
  • Les contrats d’exploitation minière et de forage/dynamitage sont en cours de finalisation ; la mobilisation est en cours. Mobilisation complète au troisième trimestre de l’année civile 2025.
  • Protocole d’accord signé avec Vivo Energy pour le développement du parc solaire de Kiniero.

QUÉBEC, 14 mai 2025 (GLOBE NEWSWIRE) -- Le producteur et développeur aurifère de l’Ouest africain Robex Resources Inc. (« Robex » ou la « Société ») (TSX-V : RBX) est ravi de partager une actualisation au mois de mai 2025 concernant la construction de son projet aurifère de Kiniero en Guinée, en Afrique de l’Ouest. Robex est en bonne voie pour une première coulée d’or à Kiniero au quatrième trimestre de l’année civile 2025. Robex prévoit de produire 155 000 onces d’or à Kiniero en 2026.

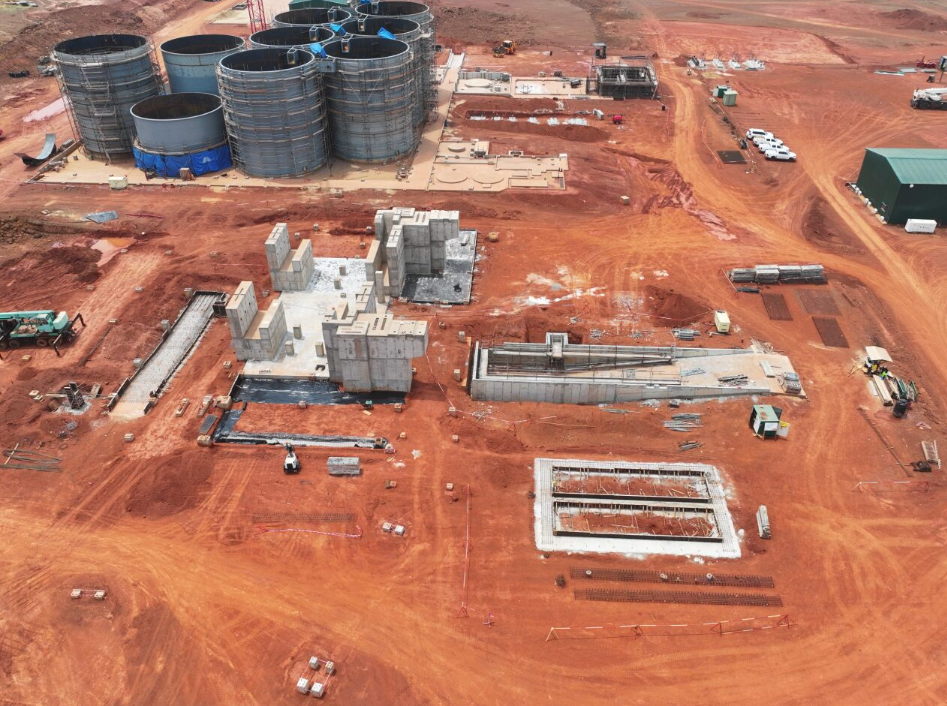

Schéma 1 : Vue de l’infrastructure de broyage et de CIL (lixiviation au charbon actif) de Kiniero, direction ouest (9 mai 2025)

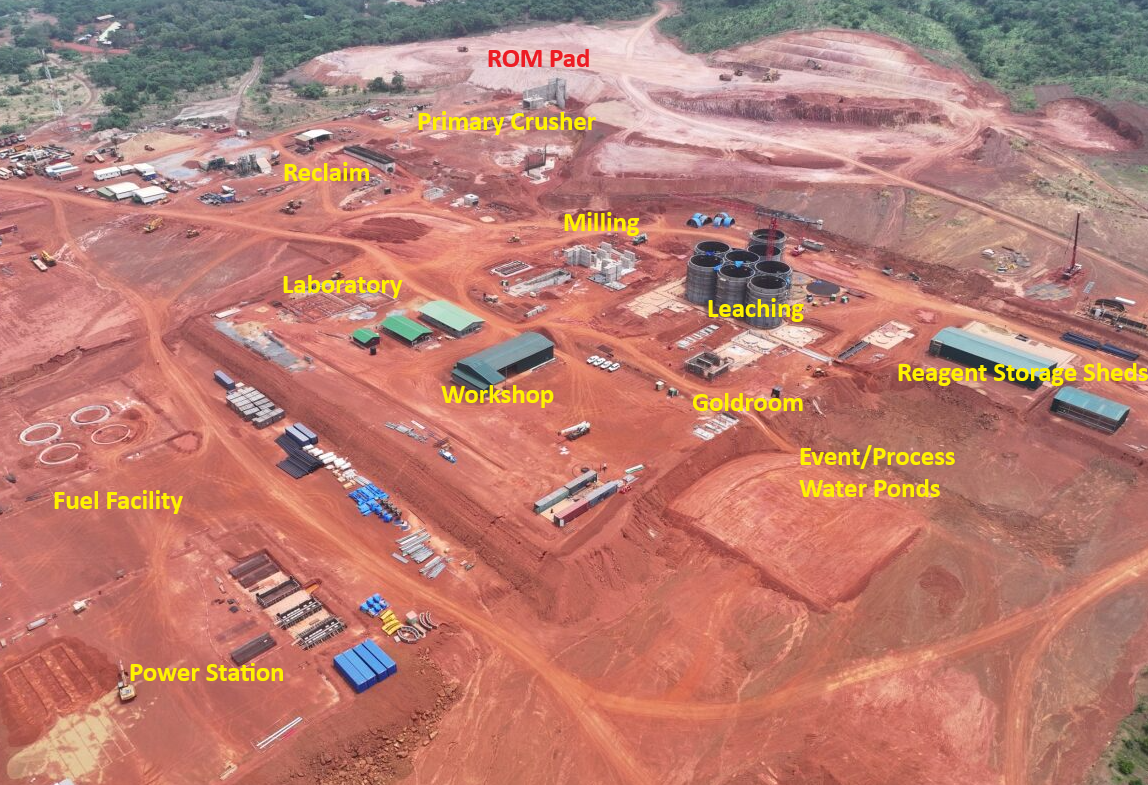

Schéma 2 : Vue aérienne du site de Kiniero montrant l’usine de traitement et l’infrastructure (9 mai 2025)

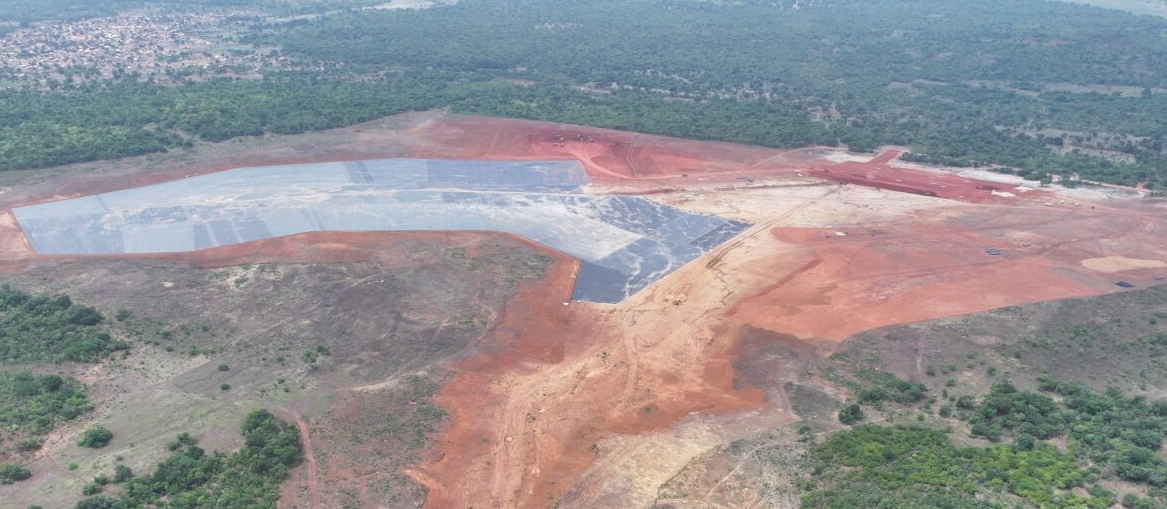

Schéma 3 : Installation de stockage des résidus miniers montrant l’étendue de la construction du revêtement et du remblai principal (9 mai 2025).

Matthew Wilcox, PDG et administrateur de Robex, a déclaré : « Notre progression à Kiniero se poursuit dans le respect du budget et du calendrier. Certains aspects de la construction sont presque achevés, comme l’édification de l’usine de traitement, et d’autres sont bien avancés, comme la production de l’acier de construction et de la tôlerie. Le site demeure très actif, mais nos équipes appliquent des protocoles de sécurité rigoureux. Aucun accident à signaler jusqu’à présent, ce qui est très encourageant. Les contrats d’exploitation minière et de services de forage et dynamitage sont en cours de finalisation et les équipes de nos sous-traitants sélectionnés se mobilisent sur le site pour veiller à ce que les travaux commencent dans les délais prévus. Le forage de contrôle de la teneur à Mansounia progresse de manière satisfaisante depuis son lancement en mars.

Notre offre publique initiale a progressé en vue de lever 120 millions de dollars avant frais et de nous inscrire à la cote de l’ASX en juin, en parallèle de notre calendrier de construction chargé. Je suis reconnaissant à nos équipes de construction et de services pour leur travail acharné et leur dévouement. Nous sommes impatients de finaliser les derniers détails au cours des prochains mois afin d’atteindre notre objectif de commencer à produire de l’or au quatrième trimestre ».

ACTIVITÉS DE CONSTRUCTION

La construction continue de se dérouler conformément au calendrier, le béton de l’usine de traitement étant presque achevé. La première livraison d’acier de construction est arrivée sur le site, des livraisons graduelles étant prévues toutes les deux semaines.

Le contrat SMC a commencé la mobilisation et l’établissement du site. La construction de la première charpente métallique de l’usine de traitement débutera au début du mois de juin. Le contrat d’installation du broyeur a été attribué, les livraisons essentielles pour le broyeur sont arrivées sur le site et les travaux d’installation du broyeur commenceront au début du mois de juin. La construction de la digue à rejets progresse bien, avec plus de 50 % du revêtement de la phase 1A achevé.

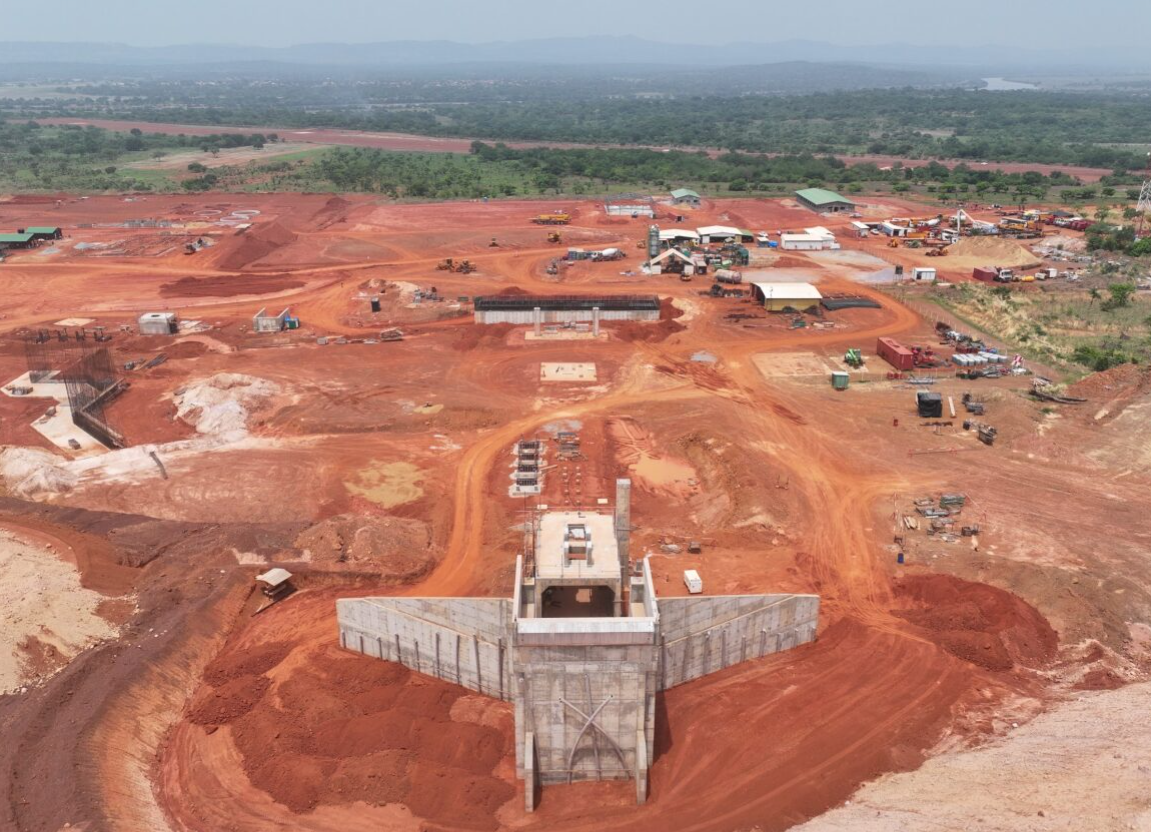

Schéma 4 : Mur et chambre du concasseur primaire ROM (9 mai 2025)

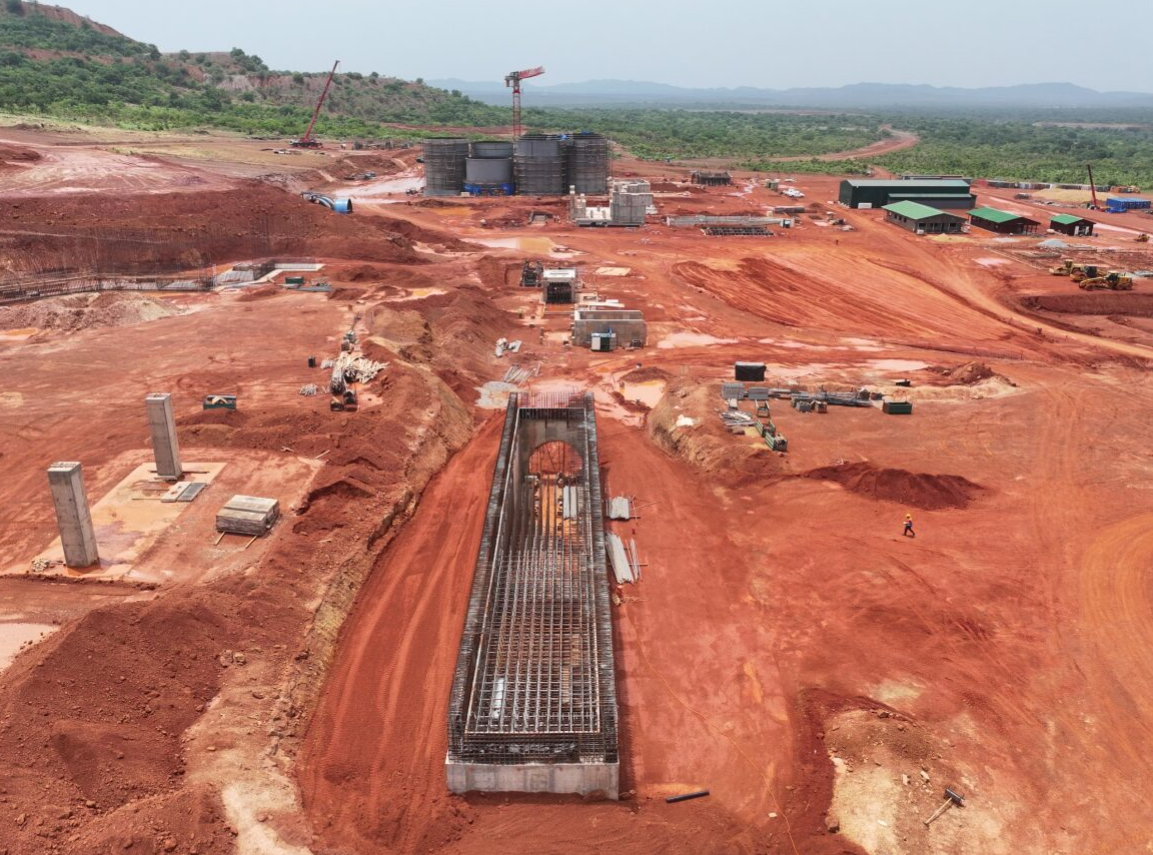

Schéma 5 : Vue de la chambre de récupération (9 mai 2025)

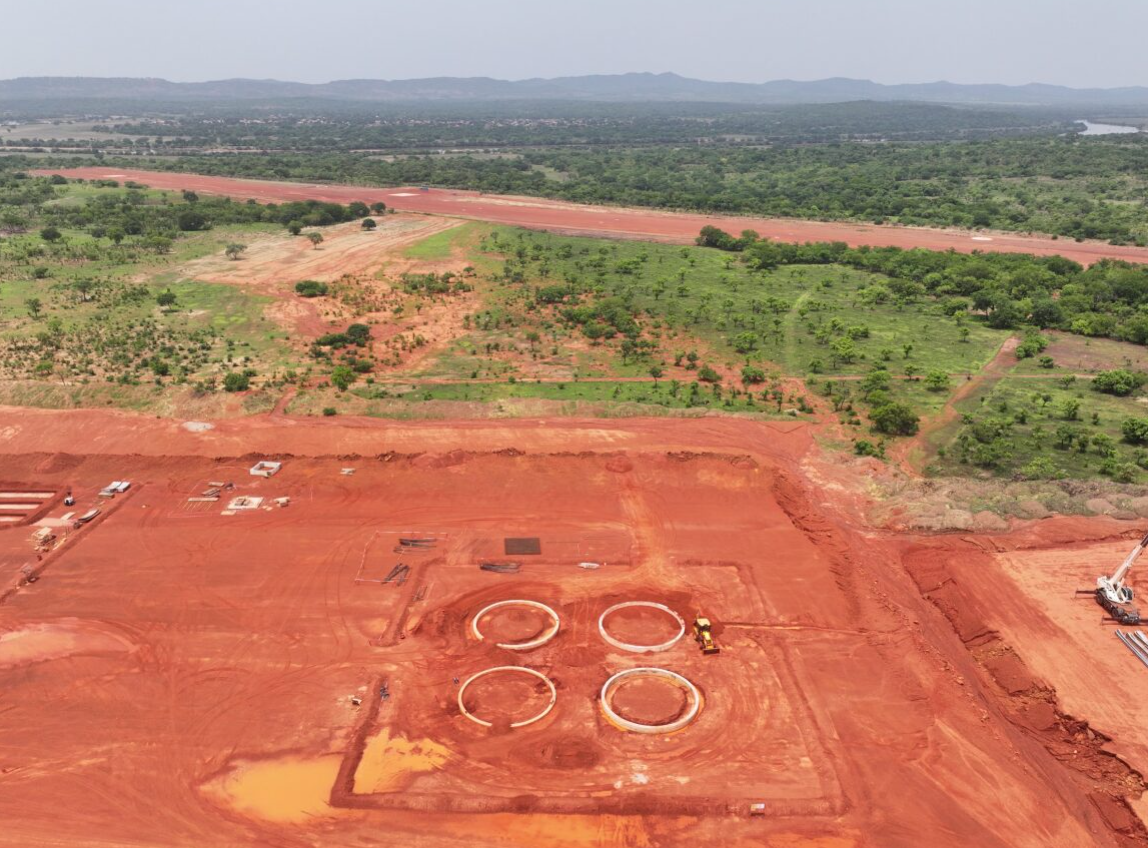

Schéma 6 : Armature de la base du générateur de la centrale et coffrage prêt pour le coulage du béton (9 mai 2025)

Schéma 7 : Poutres de la boucle de l’installation de stockage de combustible coulées (9 mai 2025)

Schéma 8 : Viroles du broyeur SAG livrées sur le site (1er mai 2025)

ÉTAPES SUIVANTES

  • Finaliser le contrat en bonne et due forme pour l’exploitation minière et le forage et dynamitage.
  • Attribuer le contrat de transport du minerai.
  • Lancer l’appel d’offres pour les contrats d’exploitation et de maintenance du laboratoire et de la centrale électrique.
  • Débuter les travaux d’installation du broyeur sur le site.
  • Débuter les travaux d’installation SMC de l’usine de traitement.
  • Assurer l’approvisionnement en pièces détachées essentielles, d’exploitation et de maintenance.
